Строительная готовность новой котельной на улице Постышева – 70%
21 марта 2025 г. пятница, 13:25:34


Ввод в эксплуатацию запланирован на конец июля. Значит, с осени 50 домов и соцобъектов поселка 25 лесозавода будут получать горячую воду и тепло от современной котельной. Частые отключения уходят в прошлое.

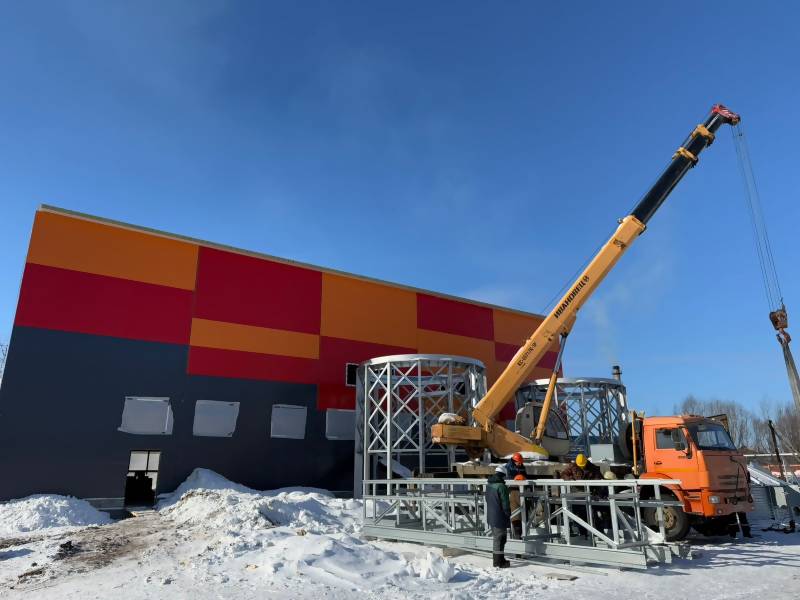

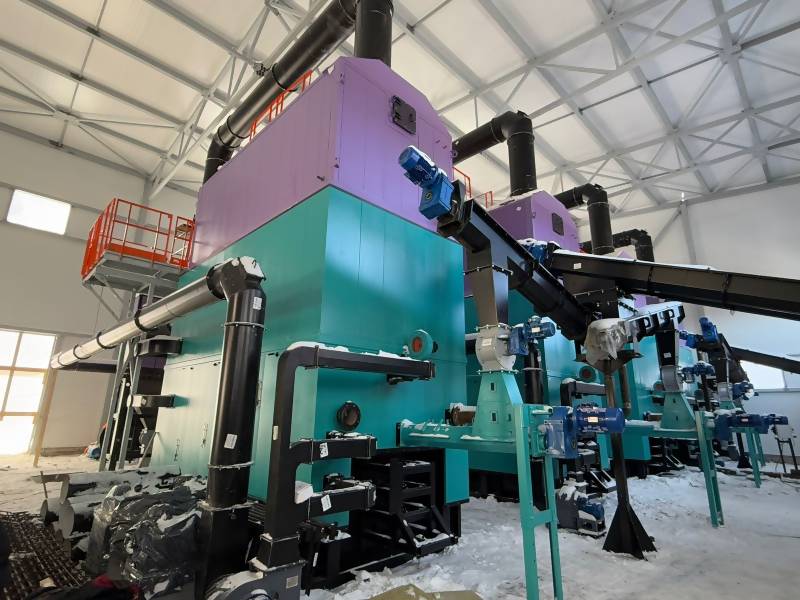

Четыре котла отечественного производства уже установлены, идет монтаж внешних сетей. Модульное здание обшито яркими панелями, летом – благоустройство территории.
Котельная мощностью 12 МВт будет работать на пеллетах, которые производит «Регион-Лес». Поэтому стабильные поставки топлива гарантированы.

Средства на строительство пеллетных котельных выделены региону по поручению Президента России в целях поддержки лесоперерабатывающих предприятий и модернизации инфраструктуры.
